安溪县农业农村局:
我乡组织实施的《安溪县湖上乡湖上-珍地村2021年高标准农田建设项目》,于2021年10月27日开始实施开工建设,经过参建各方的共同努力,工程已于2022年3月20日全面完成工程施工任务。2023年4月26日,泉州市农业农村局委托泉州市镒荣工程咨询有限公司专家组、安溪县农业农村局委托福建省融汇水利设计有限公司专家组联合对该建设项目进行项目市、县联合验收,对于市、县联合验收报告中存在的问题及建议,我乡及时组织相关人员对照问题及建议逐一进行整改,现将整改情况函告如下:
一、外业方面整改情况
1、引水堰结构未按设计要求施工,其中引水堰 Z01 未施工;
答复:引水堰尺寸已重新复核,竣工结算时按实结算,引水堰Z01已施工完成;(附整改照片)

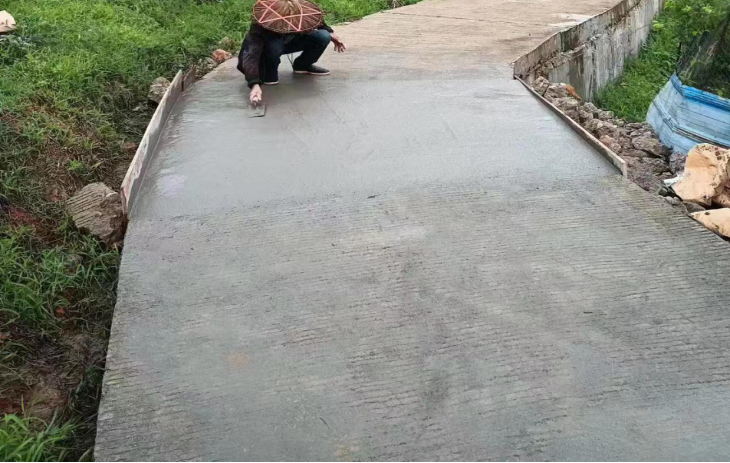

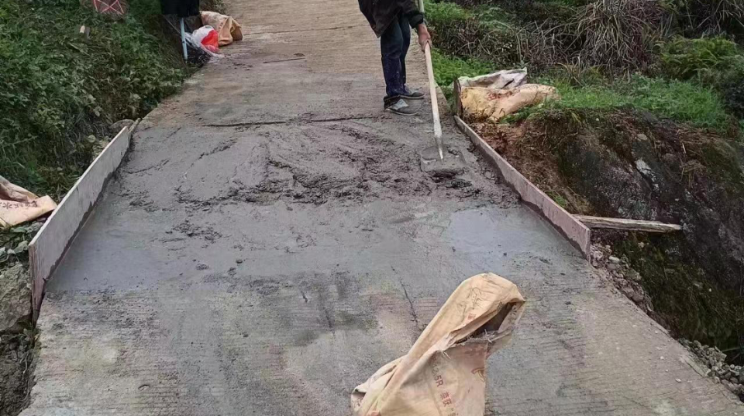

引水堰Z01施
引水堰Z01施工中
引水堰Z01施工完成后

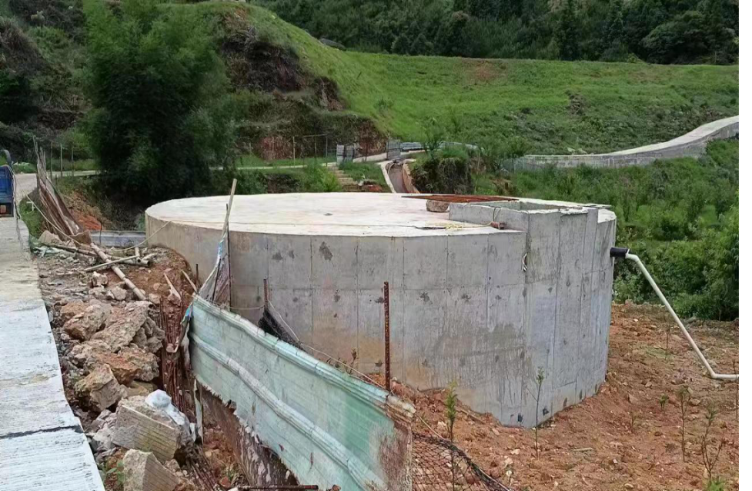

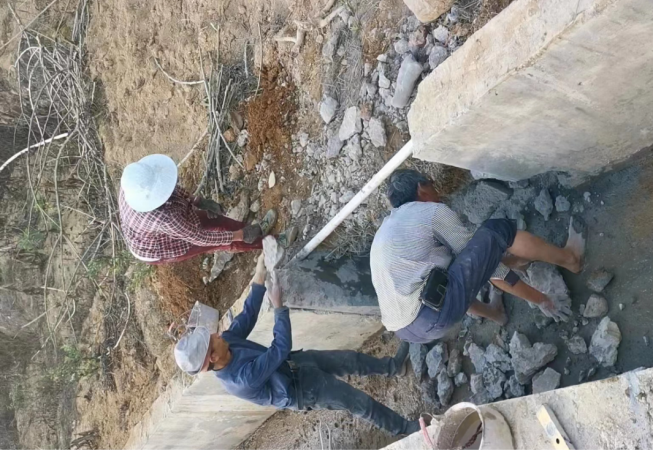

2、蓄水池 H01 钢筋裸露,阀门 井、进水管未施工,蓄水池Z01施工未完成;
答复:蓄水池 H01 钢筋裸露进行处理,对阀门井、进水管进行施工,蓄水池 Z01 已施工完成;(附整改照片)
蓄水池整改前

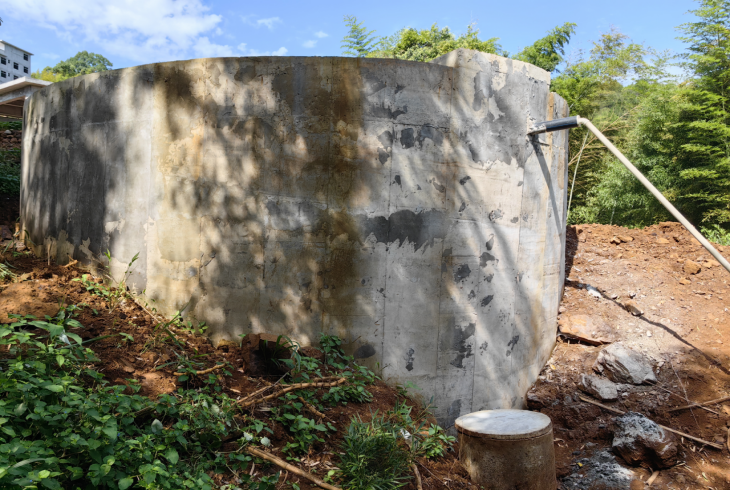

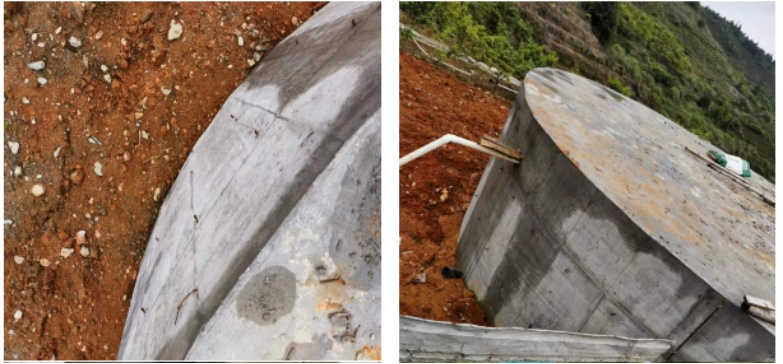

蓄水池 H01 钢筋裸露处理后

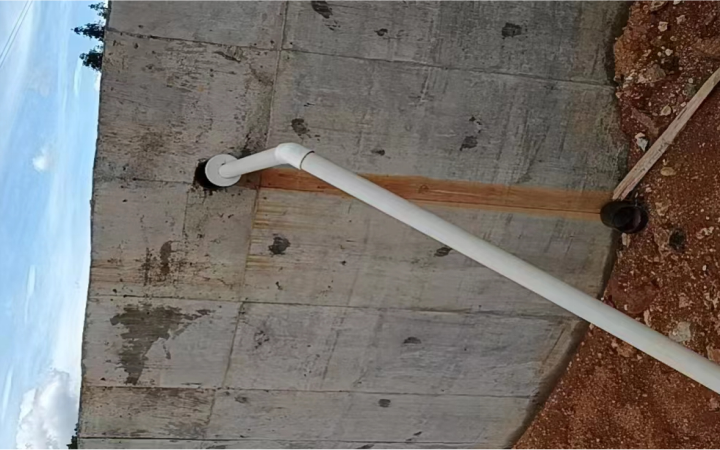

蓄水池 H01进水管施工后

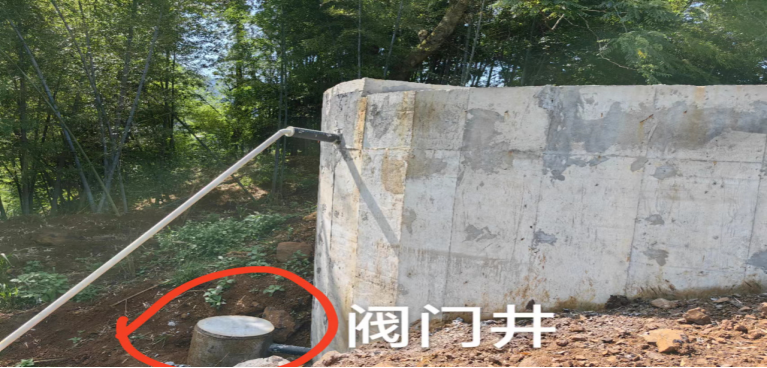

蓄水池阀门井(H01阀门井)施工
蓄水池 Z01进水管施工后
蓄水池 Z01出水管施工后
蓄水池阀门井(Z01阀门井)施工后
3、排灌渠局部存在多处蜂窝麻面、裂缝,现场伸缩缝处理不到位,局部立模不到位,其中 HS1、HS2 局部倾斜,HS5 渠底厚度达不到设计要求 HS6 渠底镂空、无基础,排水沟 ZD2 未施工;

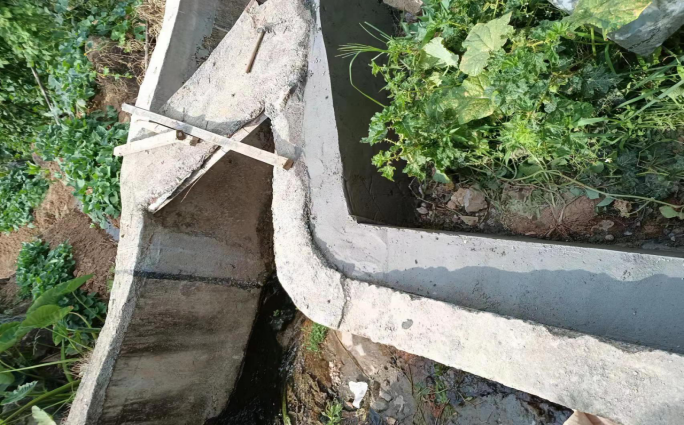

答复:已及时对排灌渠局部存在多处蜂窝麻面进行修补、裂缝采用止水沥青灌缝修补;对现场伸缩缝处理不到位的进行整改;对局部立模不到位的结算审计时按实结算;对HS1、HS2局部倾斜的进行返工;对HS5 渠底厚度达不到设计要求的进行返工;对局部HS6渠底镂空、无基础的进行返工;排水沟 ZD2已施工完成。(附整改照片)
排水沟H1整改前
排水沟H1施工中
HS2 局部倾斜处返工中

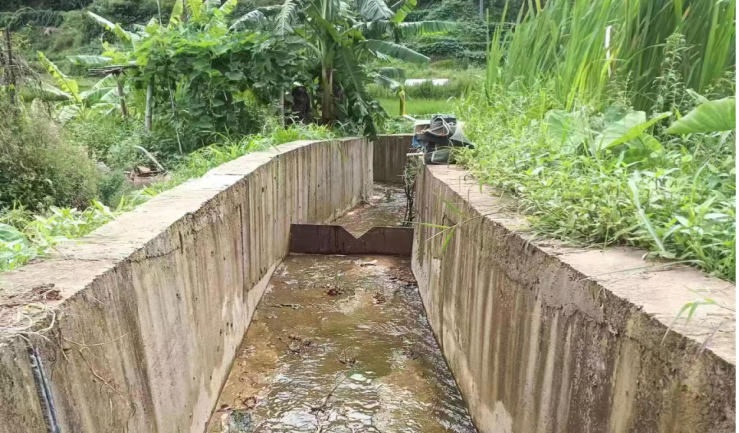

排灌渠HS2返工后
排灌渠HS6整改前
排灌渠HS6整改后
排水沟Z02施工后
排灌渠HS1局部倾斜整改前
排灌渠HS1局部倾斜整改后
3、量水堰、标志牌、放水口未施工。
答复:已及时对量水堰、标志牌、放水口进行施工。
标志牌一
标志牌二
量水堰施工
量水堰施工
放水口
4、田间道局部存在多处断裂,现场伸缩缝处理不到位,其中新增田间道 H1#(新增)做好未过保养期,田间道 Z02 无稳定层;生产路 HS1 材料不符合设计要求;错车道未施工。

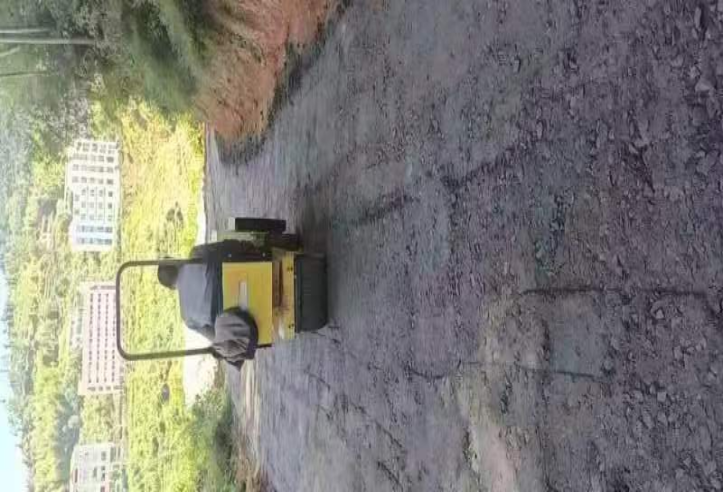

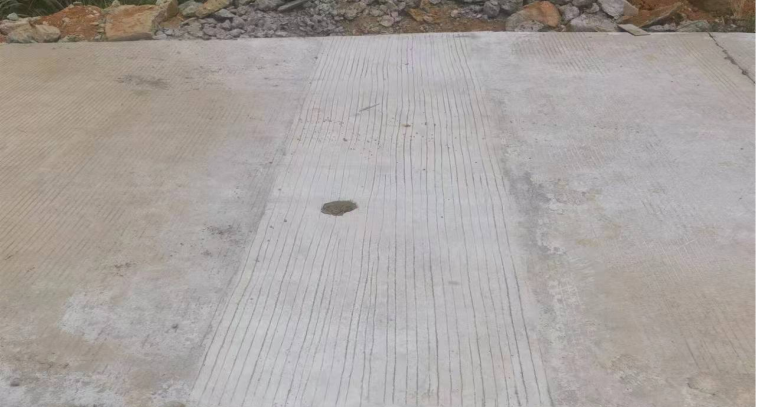

答复:已对田间道局部存在多处断裂进行返工;对现场伸缩缝处理不到位的进行处理;对新增田间道 H1#(新增)进行养护;对田间道 Z02 无稳定层的提供施工过程照片;对生产路 HS1 局部材料不符合设计要求的进行返工;错车道已施工完成。
珍地村错车
湖上村错车道
珍地村错车道
珍地村Z02垫层施工中
珍地村Z02垫层施工中
生产路 HS1返工中
生产路 HS1返工中

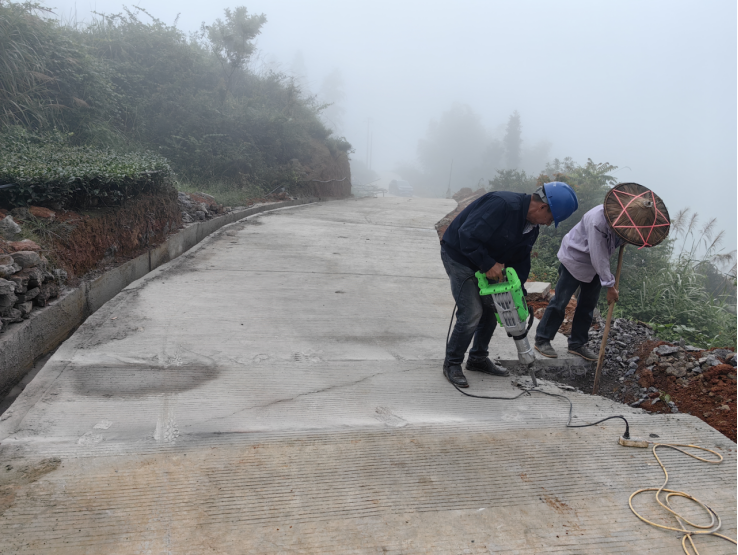

生产路 HS1返工后
田间道H1#整改前
田间道H1#整改后
二、内业资料整改情况:
1、招投标资料不完整。招标代理负责人、经办人授权书、招标代理机构营业执照、拟派人员身份证、收取投标保证金委托书、工程招标日程安排表、行贿记录查询等未整理归档成册。
答复:已要求招标代理进一步完善招投标资料;
2、建设单位资料:补充管护移交合同,设计合同无签订日期。
答复:已补充项目批文、设计合同已补上日期;
3、监理单位资料:会议纪要无签到表,技术交底未盖章,工程质量监理评估报告需重新盖章。
答复:会议纪要已补刘签到表,技术交底及工程质量监理评估报告已补齐盖章;
4、施工单位资料:补充完善施工前、中、后照片及录像资料;竣工图纸与现状存在差异,需根据实际情况重新编制。
答复:已进一步完善施工前中后照片、已重新编制竣工图;
5、进一步复核第三方测量、检测报告成果,抓紧办理工程结算及结算审核补充财务资料并整理归档。
答复:已重新复核第三方测量和检测报告,工程结算审核已完成,并进一步完善资料归档;
6、尽快完成竣工项目在全国农田建设综合监测监管系统上图入库。
答复:已在办理上图入库手续。
安溪县湖上乡人民政府
2023年7月18日
